Energiakaivon poraus

Lokakuu 2021 | Sirpa ja Rainer

Energiakaivon sijoitus? Alunperin olimme ajatelleet, että energiakaivon voisi porata kolmisen metriä talomme päädystä ja siitä viedä vaakaputket sokkelin läpi ryömintätilan kautta tekniseen tilaan. Kun tietoomme tuli, että energiakaivon tulee sijaita myös vähintään 40m omastakin kaivosta niin se olikin sijoitettava nykyisin käyttämättömänä olevan kasvimaan taakse.

Kasvimaalla oli kaksi harkoista ladottua kohopenkkiä, laidoilla korotettu perunamaa ja kaiken ympäröi betonilaatoitus, eli luvassa oli melkoinen purku-urakka. Harkkoja oli yli 200kpl ja betonilaattojakin liki 100kpl. Kun kaikki nämä oli siirretty pois avautui vaakaputkille väylä energiakaivolta talon päätysokkelille.

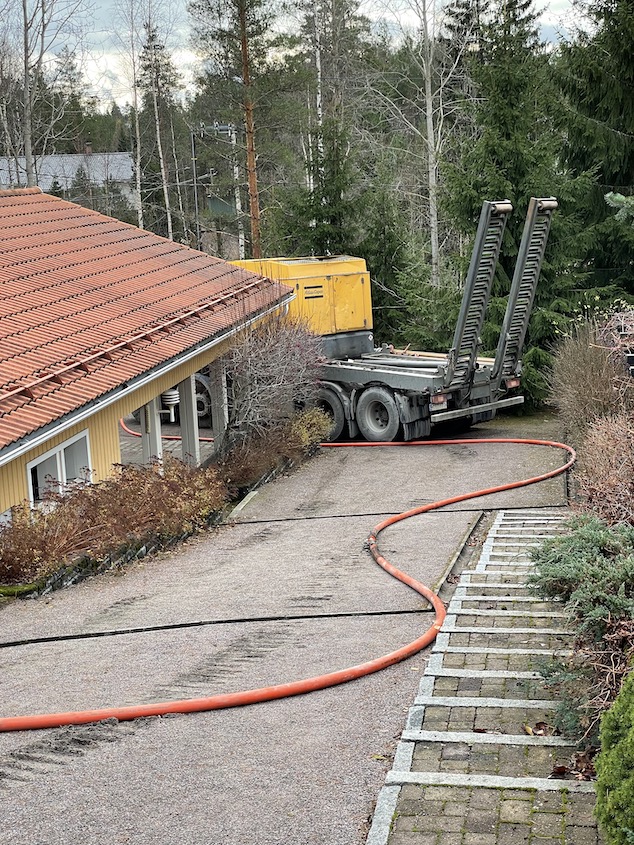

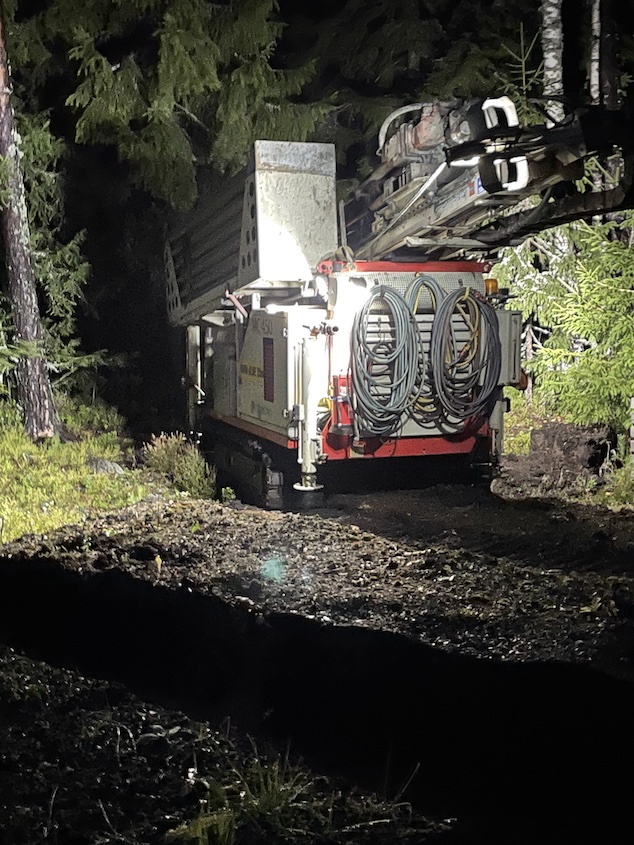

Energiakaivon poraus 25.10.2021 Jo aamuvarhaisella Talman Energiaporauksen kaverit saapuivat porauskalustoineen. Raskaalla kalustolla ei päässyt riittävän lähelle porauspaikkaa meidän pihatien kautta, mutta ystävälliset naapurit antoivat sijoittaa pölykonttiauton porauksen ajaksi heidän pihalle. Parikymmentä vuotta aiemmin tehdystä kaivon porauksesta viisastuneena emme missään tapauksessa antaneet lupaa puhaltaa liejuinen kivipöly maastoon - se on nimittäin todella hankala siivottava. Kompressoriauto oli sekin jätettävä mäen alle autotallin kulmalle.

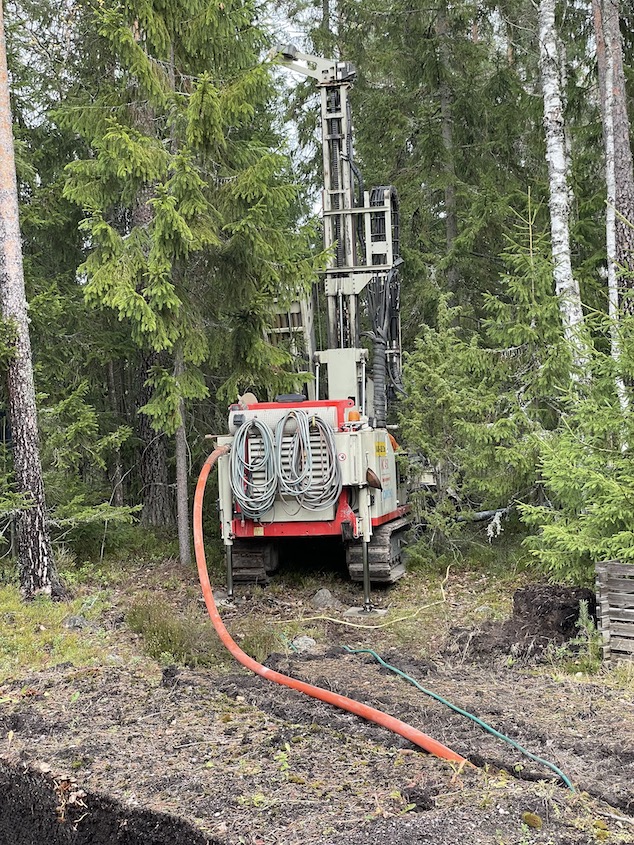

Alkuvalmistelujen jälkeen poraus alkoi noin kello 9 maissa ja jo ennen puoltapäivää oltiin yli 100m syvyydessä. Sitten tuli pieni vastoinkyminen 130m kohdalla - rikkinäisen kallion jälkeen pora osui kovaan kallioon ja porakruunu rikkoutui. Noin 40 porajatkoa oli purettava pois jotta porakruunu saatiin vaihdettua. Loppusyvyydessä 205m oltiin iltapäivällä hieman yli 15 aikoihin. Vesi nousi reikään, noin 103 metriin maanpinnasta, vasta porauksen loppuvaiheessa.

Oilon EasyAce toimitus 1.11.2021 LVI-Vesalainen toi Oilonin EasyAce maalämpöpumpun tekniseen tilaan asennusta edeltävänä päivänä. Se olikin ollut heidän varastossa jo kuukauden päivät, sillä korona-ajan toimitusvaikeuskokemuksista johtuen tilaus oli tehty hyvissä ajoin.

Oilonin maalämpöpumppu ei ole mikään hutera peltilaatikko muovisisällöllä, vaan vankka metalli- rakenne, joten paino olikin sitten tykötarpeineen peräti 160kg. Pumpun roudaaminen nokkakärryllä kahden miehen voimin meidän kivirappuja alas kellariin oli melkoinen jumppa.

Vaakaputkitus 2.11.2021 Vaakaputkituksen teko uhkasi porausfirman työkuorman takia siirtyä peräti marraskuun puoliväliin mutta pienen neuvottelun jälkeen Talman Energiaporaus ja LVI-Vesalainen saivat yhteistuumin vaakaputkituksen ajoitettua tapahtuvaksi 2.11, jolloin myös itse maalämpö- pumpun asennus alkoi.

Koska kohta, jossa vaakaputket vedettiin sokkelin läpi oli laatoitettua käytävää olimme etukäteen kaivaneet auki sokkelin vierustan. Samalla säilyi myös routasuojaus ehjänä.

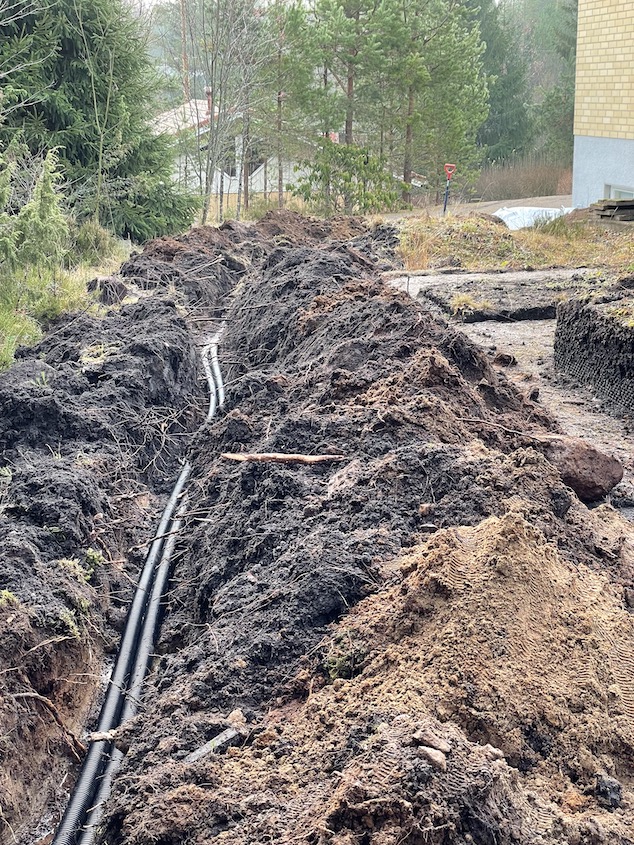

Alunperin olimme arvelleet, että maata on hyvin niukasti kallion päällä vaakaputkiston peittämiseksi mutta todellisuudessa maata oli aivan riittävästi - noin 60cm. Kaivinkone näytti kovin pieneltä mutta hyvin se suoriutui tehtävästään osaavan koneenkäyttäjän käsissä. Ainoastaan yksi isompi kivi jouduttiin hieman kiertämään.

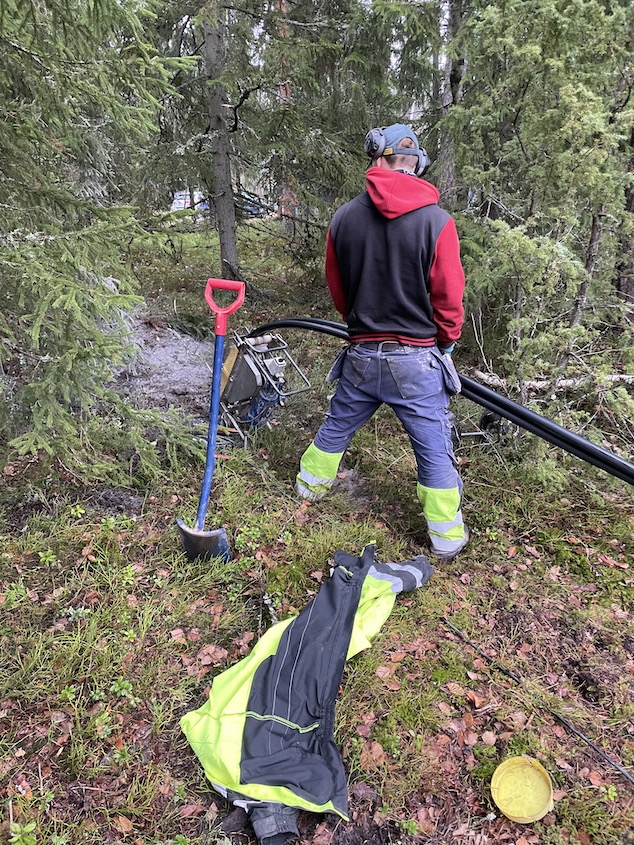

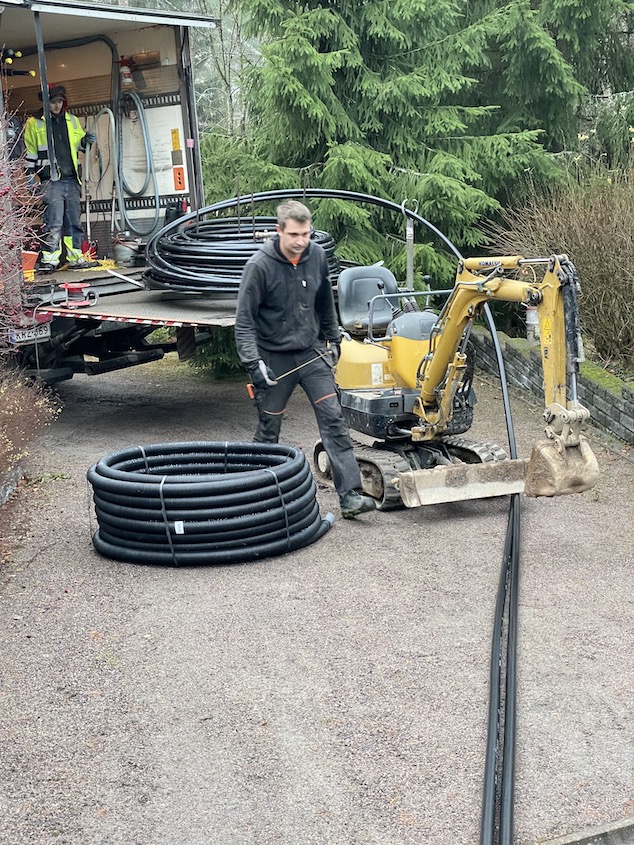

Kuorma-auton perälautanostimella haspelilla oleva keruuputkisto täytettiin ensin vesi- glykooliseoksella ja koeponnistettiin ennen sen laskemista kaivoon. Johtuen meidän pihan melko jyrkästä noususta niin syöttölaite ei pystynyt laskemaan keruuputkistoa kaivoon ilman kahden miehen vetoapua. Kun putkisto oli laskettu kaivoon olikin jo kaivossa niin paljon vettä, että se tulvi yli - eli ei tullut osittaista kuivakaivoa.

Vaakaputkisto laskettiin tämän jälkeen kaivantoon ja liitettiin kaivossa olevaan keruuputkistoon. Sokkelin läpimenon jälkeen putket vietiin ryömintätilassa teknisen tilan kohdalle, jossa se vietiin läpi maalämpöpumpun sijoituskohdassa.

Vaakaputkiston peittämisen jälkeen jäikin meille ainoastaan sokkelinvierustan täyttö ja laatoituksen asettaminen takaisin, jonka saimme tehtyä juuri ennen ensimmäistä kylmempää pakkasyötä.

Tämän jälkeen voitiinkin siirtyä varsinaiseen maalämpöpumpun asennukseen.
