Maalämpöpumppu
Lämmityksen varmistamista 2.11.2021
Koska maalämpöjärjestelmän asentaminen
putkituksineen, sähkötöineen ja käyntiinajoineen tiedettiin vievän hieman aikaa niin ensimmäinen
työvaihe oli varmistaa, että voisimme lämmittää taloa puilla vaikka maalämmön asennus olisi
kesken.

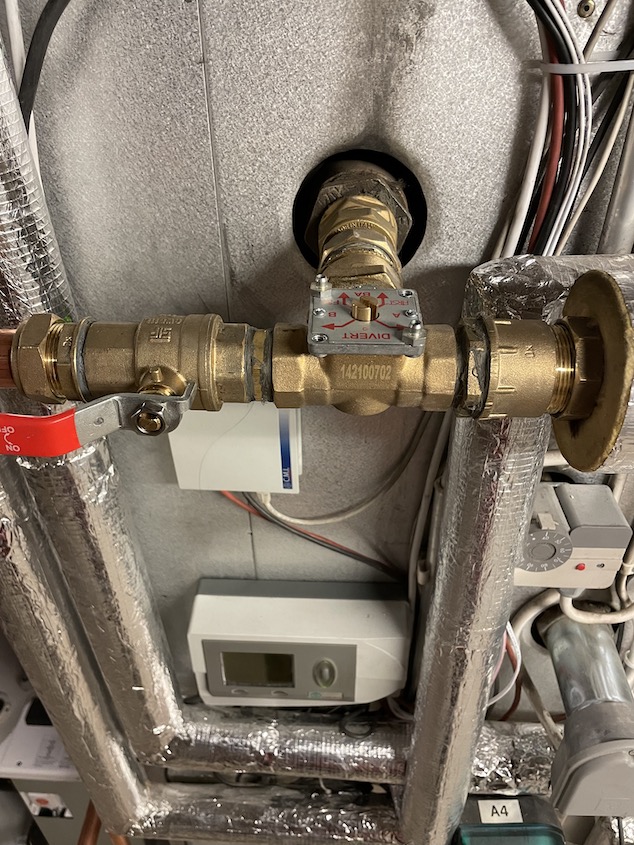

Puukattilan latauspiirin tulevaan ja palaavaan putkeen asennettiin kolmitie moottoriventtiilit, jotka
nyt aluksi ovat "puukattila-asennossa". Kunhan asennus etennee niin niiden säätömoottorit tulevat
saamaan ohjauksen kattilan latauspumpun termostaatista. Eli jatkossa venttiilit tulevat olemaan
virrattomina auki maalämpöpiiriin päin ja latauspumpun käynnistyessä venyttiilit avautuvat
puukattilaan päin. Nähtäväksi jää täytyykö myös tila-/LV-lämmityksen vaihtoventtiili tuolloin ohjata
LV-lämmitysasentoon, jotta maalämpöpumppu ei käy suljettua piiriä vastaan mikäli ison varaajan
lämpötila puulämmityksen alussa olisi alle asetusarvon.
Putkitusta 4.11.2021 Maalämpöpumpun paluupiiriä pääsi heti putkittamaan mutta menopiiri oli jonkun aikaa kesken koska vaihtoventtiili oli epähuomiossa jäänyt tilaamatta. Koska tarkoitus on täydentää meidän kotisivuilla olevan aurinkojärjestelmän tilannekaaviota maalämmön tiedoilla niin putkistoon tuli lisäkomponentteina pari virtausmittaria ja lämpötila-anturia. Seurannasta enemmän seuraavalla välilehdellä.
Keruupiiri 8.11.2021

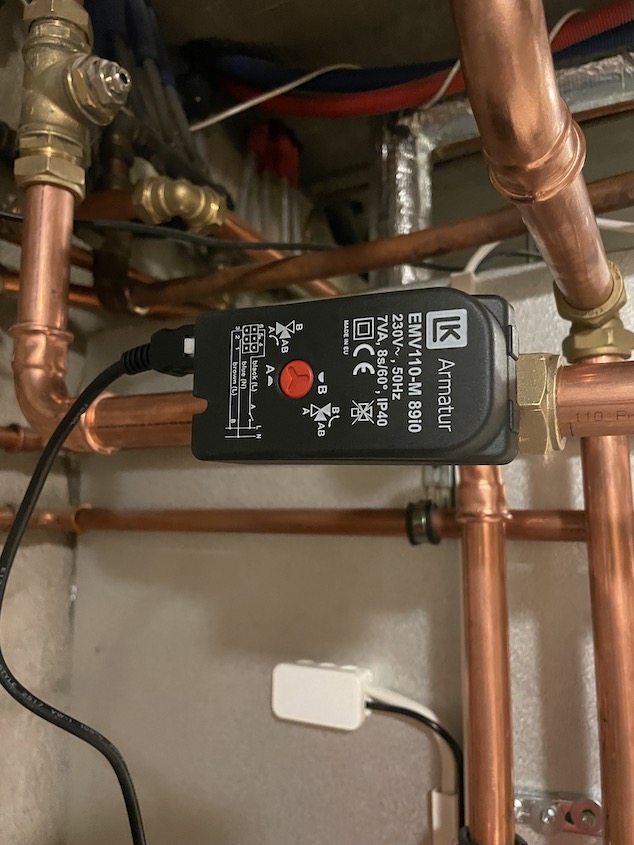

Koska vaihtoventtiiliä edelleen odotettiin niin seuraavaksi asentaja teki

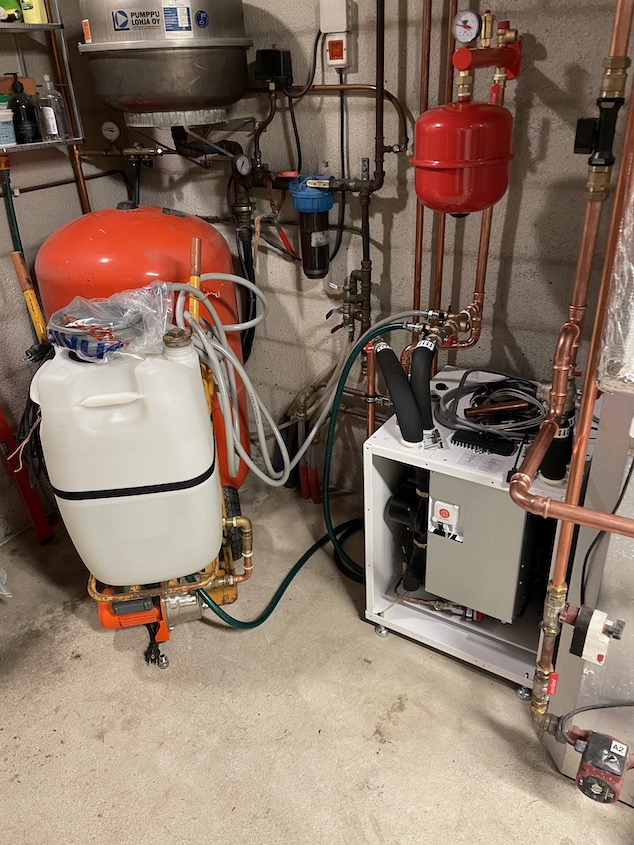

keruupiirin kaikkine täyttö- ja varolaitteineen. Nestetäytön annettiin pyöriä monta tuntia ilman
poistamiseksi putkistosta ja vielä seuraavana päivänä tehtiin vielä varmistuspumppaus.
Tämän jälkeen voitiin keruupiirin putket eristää Armaflexillä.
Putkitusta ja sähköistystä 11.11.2021
Torstaina saapui paikalle LVI-asentajan lisäksi
sähkömies ja kauan kaivattu vaihtoventtiili. Nyt päästiin tekemään loppuun maalämpöpumpun
menopiiri.
Sähkömies veti maalämpöpumpulle turvakytkimen kautta syötön. Ennen turvakytkintä hän
pyynnöstämme asensi kotelon, jonka sisällä saadaan seurantajärjestelmään kuuluvan kWh-mittarin
virta-anturit syöttöjohtimien ympäri. Kaikki tarvittavat lämpötila-anturit tuli myös asennettua.
Jokohan järjestelmän käyntiinajo tapahtuisi maanantaina 15.11? Jäljellä on enää putkien
eristäminen ja latauspiirin kolmitieventtiilien moottoreiden asennus ja kytkentä.
MLP lämmityksen aloitus 16.11.2021
Käynnistystä siirsi yhdellä päivällä lämmitysvaraajan
lämpötila-anturin kytkennän korjaus, jonka jälkeen toiminta-arvotkin alkoivat näyttämään oikeilta.
Lisäksi lämpötilaparametreille haettiin hyväksi arvioidut alkuasetukset.
Tarkoitus on ainakin tässä vaiheessa ajaa maalämpöpummppua mahdollisimman hyvällä COP-
arvolla. Tämän edistämiseksi 500L Borö LV-varaaja esilämmittää sähkövaraajalle menevän veden 40
asteiseksi. Lattialämmityksen varaaja ajetaan hieman lämpimämmäksi 42 asteeseen.
Vielä jäi ensi viikolle latauspiirin kolmitieventtiilien moottoreiden asennus ja kytkentä. Ja sen jälkeen
on sovittava rakennusvalvonnan edellyttämä loppukatselmus.

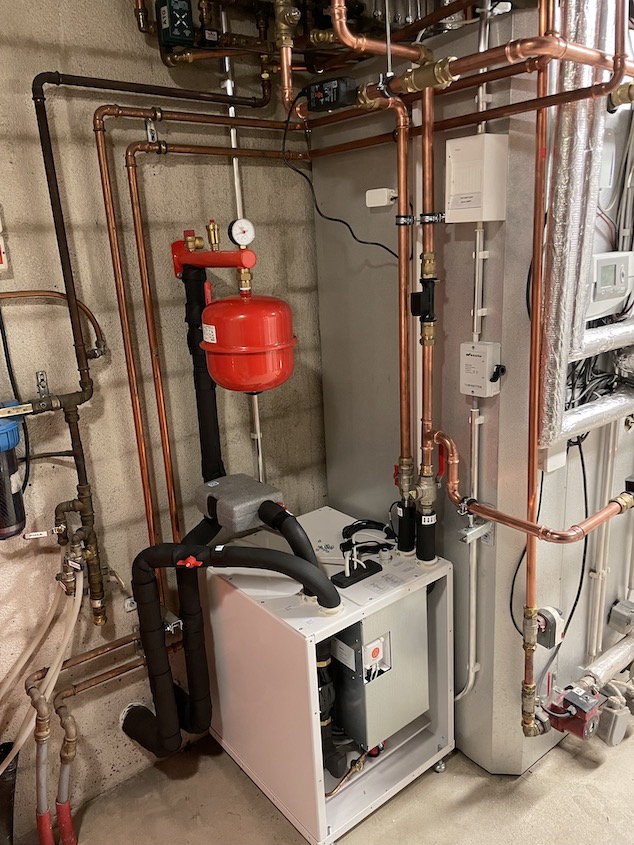

Asennuksen viimeistely 24.11.2021
Latauspiirin kolmitieventtiilien moottoreiden kytkentä
puukattilan termostaatin ohjaamaksi tehtiin ja lisäksi jouduttiin lisäämään rele, joka kääntää
maalämpöpumpun vaihtoventtiilin LV-piirin puolelle, jotta maalämpöpumpun kiertopumppu ei kävisi
ajoittain suljettua lattialämmitysvaraajan piiriä vastaan.
Olemme myös saaneet energiamittausjärjestelmän kytkettyä mutta ei vielä ohjelmoitua, joten ainoastaan anturitiedot ja sähkönkulutus on toistaiseksi saatavissa.
Seuraavaksi keskitytään seurantajärjestelmään ja sen tietojen saamiseen verkkosivuillemme.
